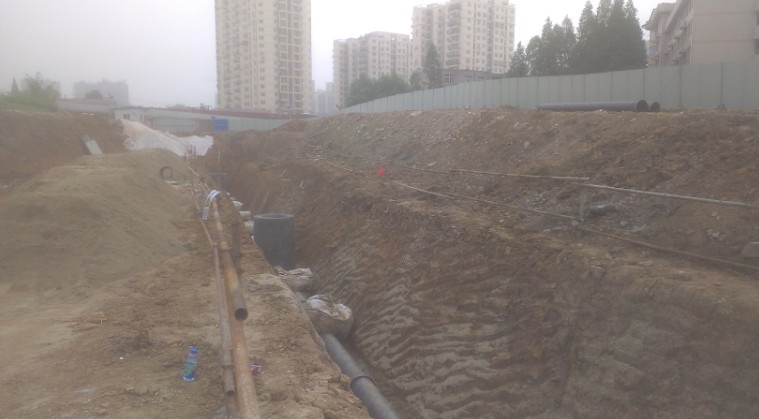

从开工至今,十升路工程已顺利完成W1-W7的施工,以及W13-W17、W14支管的沟槽回填,W17-W19的沟槽开挖工作。雨水管道也已顺利进行,并已经完成Y1-Y5段的开挖及回填土,Y5-Y7的沟槽开挖工作。目前,现场正在进行W13-W17、W14支管的沟槽回填、Y5-Y7的回填土、W17-W19的闭水试验。为了保证进度,9月份的施工保持高效的节奏。并积极听取业主、监理的意见,合理安排好施工各方面的工作。
罗小莉
第六项目部
