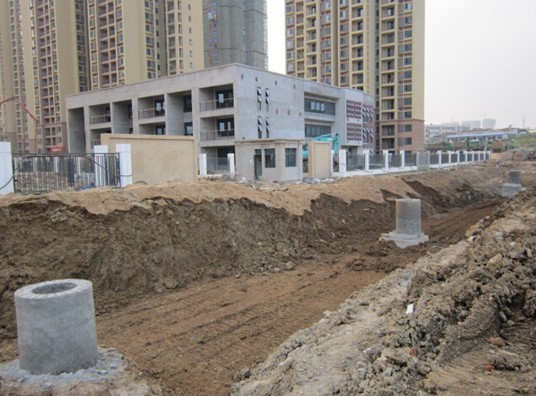

玉龙路(琴断口路—汉阳大道)道路排水工程本月主要工作内容为污水管道施工,污水全程断面为K0+352—K0+960,K0+352—K0+620段,污水管道距离道路中心线为7.5m,设计为Ø1000HDPE双壁缠绕管;K0+620—K0+960段污水管道距离道路中心线2m,设计为Ø800HDPE双壁缠绕管。月初,已完成W8-W11(K0+450-K+540)段管道主体施工及回填工作。目前正进行W15(K0+680-K+640)的沟槽开挖工作。
由于K0+660-K0+960段因受拆迁工作影响,导致污水管道W15-W22段(共276m)进度滞后,目前无法按照原设计挖土开槽的方案进行组织施工。经业主、监理及施工单位现场踏勘,目前正在协商提出污水管道采用顶管法进行施工,待施工方法确定后,项目部人员将积极组织施工,确保工程顺利推进。
五项目部 方智
