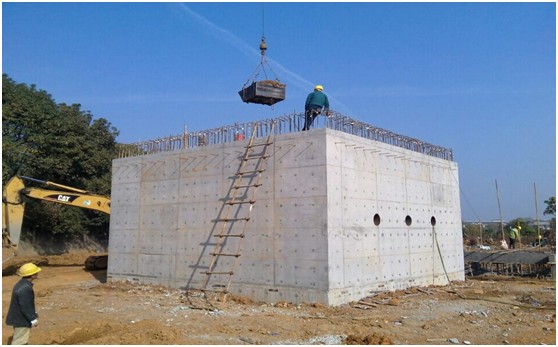

2014年11月18日上午,工程部组织大家参观了青菱湖泵站工程提升泵站区域沉井的施工过程。对于沉井施工,大多数同事对沉井施工工艺的理解都还仅仅停留在一建培训课堂上面,通过这次现场观摩,可以让大家将理论与实践进行很好的结合。

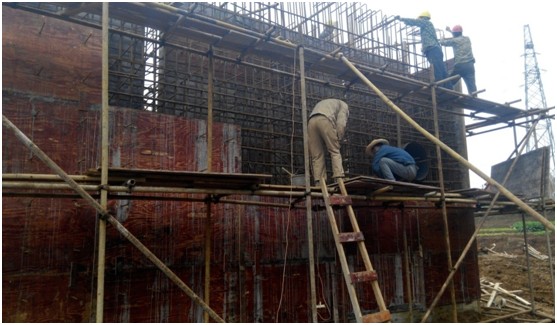

提升泵站为钢筋混凝土结构,外形尺寸为8.7m*8.7m的方形,结构总高12.87m,其中地面以下深度10m左右,为半地下结构,土质为黄土。图纸设计方案为大开挖,但开挖面较大,深度太高,开挖施工成本大,且方案须组织专家评审,时间较长。综合上述因素,结合现场条件,项目部采取方案为:部分开挖+沉井施工。具体为:先开挖4.5m深,然后在基坑内进行地下主体结构的施工,养护后井周回填夯实,进行上部结构施工。养护到位后,进行沉井施工,下沉深度约5.5m。

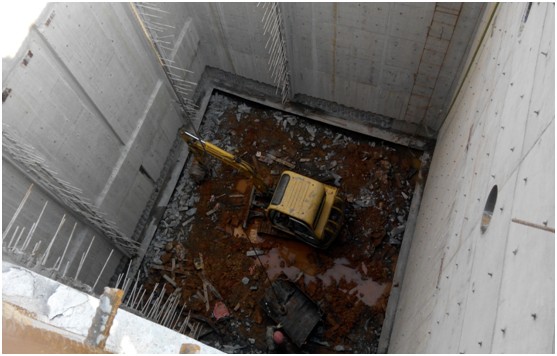

由于土质坚硬,为方便沉井施工,拟采用长臂挖机进行泵站内挖土作业,但现场在沉井浇筑时考虑到渗水问题,整体浇筑导致高度太高,不具备施工条件。方案改为井内小型挖机开挖刃脚部位土方,外部吊机配合出土,泵站结构主体利用自重下沉,下沉到一定深度后再改为长臂挖机进行挖土作业,提高工作效率。
施工时注意事项:
1、混凝土应对称、均匀、水平连续分层浇筑,挖土也应分层、均匀、对称进行;
2、混凝土施工缝处理应采用凹凸缝或设置钢板止水带,模板对拉螺栓中间应设置防渗止水片;
3、结构施工完毕后还需做满水试验;
4、加强沉井下沉过程中的监控测量。
